Budowa krytej pływalni „Delfinek” przy Szkole Podstawowej w Gromadce

logo

Logo Dolny Śląsk   Logo Dolnośląski Delfinek

Zadanie: Budowa krytej pływalni „Delfinek”
przy Szkole Podstawowej w Gromadce

Całość zadania kosztować będzie: 11 143 765,44 zł. brutto
Koszt robót budowlanych wynosi: 10 872 304,44 zł. brutto.
Dofinansowanie ze strony Ministerstwa Sportu: 2 500 000,00 zł.
Dofinansowanie ze strony Marszałka Województwa Dolnośląskiego: 1 250 000,00 zł.

Gmina Gromadka przystępuje do realizacji projektu którego celem jest budowa małej przyszkolnej krytej pływalni pod nazwą ”Dolnośląski Delfinek”.
Cel realizowany jest poprzez zadanie inwestycyjne pn: „Budowa krytej pływalni „Delfinek” przy Szkole Podstawowej w Gromadce”.

Zadaniem będzie wybudowanie, w oparciu o projekt budowlany, krytej pływalni, połączonej z budynkiem szkoły w Gromadce, tzw. łącznikiem. Będzie również osobne wejście dla osób chętnych do skorzystania z basenu. Będzie to jednokondygnacyjny budynek składający się ze stref: wejściowej z wiatrołapem, kasami, strefą szatni (szatnie męskie, damskie, dwoma umywalniami, dwoma pomieszczeniami z natryskami) i strefy hali basenowej. Hala basenowa przewidziana została z niecką basenową o wymiarach: 8,5m x 16,67m i głębokościach od 0,90 m do 1,35 m. Powierzchnia użytkowa obiektu wynosić będzie 1507,4 m2; kubatura obiektu 5645 m6 wysokość hali basenowej 6,4m .

Grupami docelowymi są przede wszystkim dzieci, uczniowie szkół, dzieci przedszkolne, także osoby dorosłe, osoby starsze, młodzież. W godzinach przedpołudniowych przewiduje się prowadzenie zajęć dla dzieci szkół podstawowych i przedszkola. Dla przedszkolaków, jako zajęcia dodatkowe. Popołudniami i w weekendy obiekt będzie udostępniany mieszkańcom Gminy Gromadka, a także wszystkim chętnym z okolic, w tym turystom. Turyści licznie odwiedzają naszą gminę, korzystają z agroturystyki, walorów przyrodniczych (obszar Natura 2000 Bory Dolnośląskie), terenów leśnych i szlaków rowerowych często w ramach tzw. turystyki weekendowej.

W ramach projektu powstanie bardzo praktyczny mały przyszkolny basen. Będzie on dostosowany do potrzeb dzieci szkolnych do nauki pływania, oraz oswajania się z wodą dla najmłodszych. Zależy nam, aby w przyszłości  zwiększyć umiejętności pływackie społeczeństwa i zminimalizować wszelkie negatywne skutki braku umiejętności zachowania się w wodzie. Hala basenowa obejmuje nieckę basenową wyposażoną w cztery tory pływackie, drabinki, natryski. Na hali znajdować się będzie także strefa saun (sauna sucha i infrared), dwie wanny jacuzzi, strefę siłowni i dwie sale do ćwiczeń oraz magazyn sprzętu. Kryta pływalnia „Delfinek” służyć będzie nie tylko dzieciom, ale także dorosłym, rodzinom z dziećmi i osobom starszym. Obiekt będzie służył również do celów relaksacyjnych i w pewnym stopniu rehabilitacyjnych, a ze względu na swoje wymiary i głębokość będzie obiektem bezpiecznym.

Obiekt został przystosowany do korzystania z niego przez osoby z niepełnosprawnościami, bez barier architektonicznych. Pokonanie schodów w łączniku pomiędzy szkołą a basenem odbywać się będzie za pomocą schodołazu (już będącego na wyposażeniu szkoły). Wejście do niecki basenowej dla osoby niepełnosprawnej umożliwione będzie poprzez podnośnik szelkowy. Wszystkie pomieszczenia obiektu, są zaprojektowane w taki sposób, aby były dostępne dla osób z niepełnosprawnościami.

Wokół budynku basenu przestrzeń zostanie zagospodarowana w parkingi oraz ciągi komunikacyjne, miejsca parkingowe i miejsca parkingowe dla osób niepełnosprawnych.

Umowy z podmiotami prowadzącymi zadanie budowlane podpisane zostały w II dekadzie lutego 2021r. Założono, że zakończenie budowy małej przyszkolnej pływalni „Dolnośląski Delfinek” w Gminie Gromadka nastąpi w miesiącu wrześniu w 2022 roku.

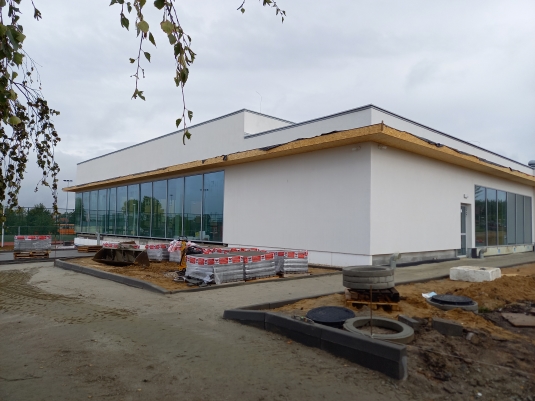

Postęp prac w ramach budowy basenu Delfinek - I kwartał 2022 r.

W I kwartale 2022 r. (styczeń – luty – marzec 2022 r.) zrealizowano następujące elementy robót:

  • na stropodachu wykonano:
    - paroizolację
    - styropian podstawowy i spadkowy
    - przykrycie papą podkładową i (częściowo) wierzchniego krycia
  • wykonano skrzynki rozprężne pod witrynami
  • zamontowano świetliki dachowe
  • rozpoczęto wykonywanie tynków wewnętrznych na poziomie parteru
  • rozpoczęto docieplanie ścian zewnętrznych styropianem
  • wyposażono przepompownię ścieków sanitarnych w armaturę i sterowanie
  • zakończono wykonanie układów wentylacyjnych N-2, W-2, N-3, W-3, N-4, W-4 – na poziomie podbasenia
  • wykonano układy wentylacji z pomieszczeń chemii wraz z montażem wentylatorów wywiewnych
  • wykonano układy wentylacyjne na poziomie parteru w zakresie montażu kanałów z izolacją oraz kanałów nad niecką basenową (kanały malowane proszkowo)
  • rozpoczęto montaż instalacji centralnego ogrzewania na poziomie parteru – w tym ogrzewania podłogowego
  • wykonano instalację p.poż
  • wykonano instalacje wod – kan na poziomie parteru
  • kontynuowano roboty związane z montażem urządzeń technologicznych na poziomie podbasenia w tym elementy sterowani, automatyki
  • zamontowano i podłączono wanny jacuzzi
  • rozpoczęto prace branży elektrycznej w zakresie:
    - instalacji oświetleniowej
    - instalacji gniazd wtykowych 230V
    - instalacji systemu przyzywowego (dla niepełnosprawnych)
    - instalacji zasilających urządzenia technologiczne
    - instalacje połączeń wyrównawczych
    - zewnętrznych linii kablowych i związanych z oświetleniem
  • rozpoczęto prace branży teletechnicznej w zakresie:
    - tras kablowych
    - instalacji okablowania strukturalnego
    - instalacji systemu telewizji przemysłowej CCTV IP
    - instalacji systemu sygnalizacji włamania i napadu
    - instalacji systemu kontroli dostępu
    - instalacji systemu nagłośnienia
    - instalacji systemu rozliczania usług
    - instalacji systemu sygnalizacji pożarowej
    - wykonania systemu BMS

Budowa basenu Delfinek po trzecim odbiorze częściowym

W dniu 30 września 2021r. dokonano kolejnego odbioru częściowego robót budowalnych przyszkolnego basenu „Delfinek”. Prace stopniowo postępują i wykonywane są wg harmonogramu - terminowo.

W okresie od lipca do września 2021r. wykonano następujące elementy:

  • dokończono wykonywanie pozostałych słupów i ścian fundamentowych zewnętrznych na poziomie podbasenia wraz z izolacja,
  • wykonano ściany wewnętrzne na poziomie podbasenia, wykonano konstrukcje żelbetową pod nieckę basenową wraz z niezbędna armaturą technologii wody,
  • wykonano strop nad przyziemiem,
  • wykonano słupy na poziomie parteru,
  • rozpoczęto roboty murowe ścian nośnych i działowych na poziomie parteru,
  • zakończono roboty związane z przyłączem cieplnym z istniejącej kotłowni,
  • wykonano elementy dolnego źródła ciepła,
  • wykonano wpięcia przyłącza wodociągowego, hydrantów p.poż. i przyłącza kanalizacji sanitarnej,
  • dostarczono cześć instalacji technologii basenowej

Delfinek w Gromadce po drugim odbiorze częściowym

2 Gmina Gromadka w dniu 2 sierpnia 2021 r zakończyła czynności związane z drugim odbiorem częściowym na zadaniu Budowa basenu Delfinek przy Szkole Podstawowej w Gromadce  , wynikające z umowy z wykonawcą Sirbud -Minari z Wałbrzycha. Odebrane zostały roboty budowlane na kwotę 828 538,93 zł brutto. W zakresie zapłaconych prac były m.in elementy fundamentów , konstrukcji żelbetowych niecki basenowej  oraz pompy ciepła układu dolnego ogrzewania.
3
4
5
1
Wartośc zadania ogólem wynosi 10 812 085,7 zł, a termin zakończenia realizacji prac, w tym wykonania rozruchu i próbnej eksploatacji obiektu , zaplanowany został na 15 września przyszłego roku. Zadanie jest dofinansowane z budżetu państwa w ramach programu Sportowa Polska kwotą 2 500 000,00 zł oraz z budżetu Województwa Dolnośląskiego kwotą 1 250 000,00 zł

Informacja Tomasz Matyjewicz/ UG, zdjęcia Tomasz Kwaśnicki

del
umwd

Postęp prac w ramach budowy basenu Delfinek

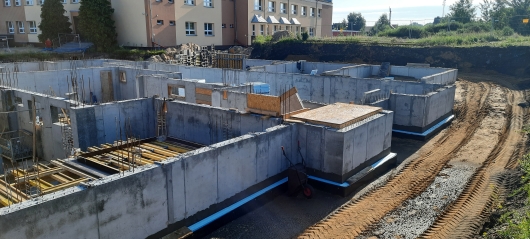

Na teren budowy przyszkolnego basenu Delfinek zawitał wysoki dźwig. A ogromnej dziurze w ziemi przy szkole rysują się miejsca ścian budynku.

Foto: Janusz Górny, kwiecień 2021

Pierwsze prace wykonane w ramach budowy basenu Delfinek

Plac budowy został zorganizowany, zabezpieczony, geodeta wyznaczył miejsce i ruszyliśmy ziemię, aby dobrze posadowić budynek Delfinka.

prace wykonane w ramach budowy basenu Delfinek

prace wykonane w ramach budowy basenu Delfinek

prace wykonane w ramach budowy basenu Delfinek
